企业动态丨普格1#2#地块西洛光伏项目对侧间隔施工正式启动

来源:川投新能源 发布日期:2025-04-24 0

\

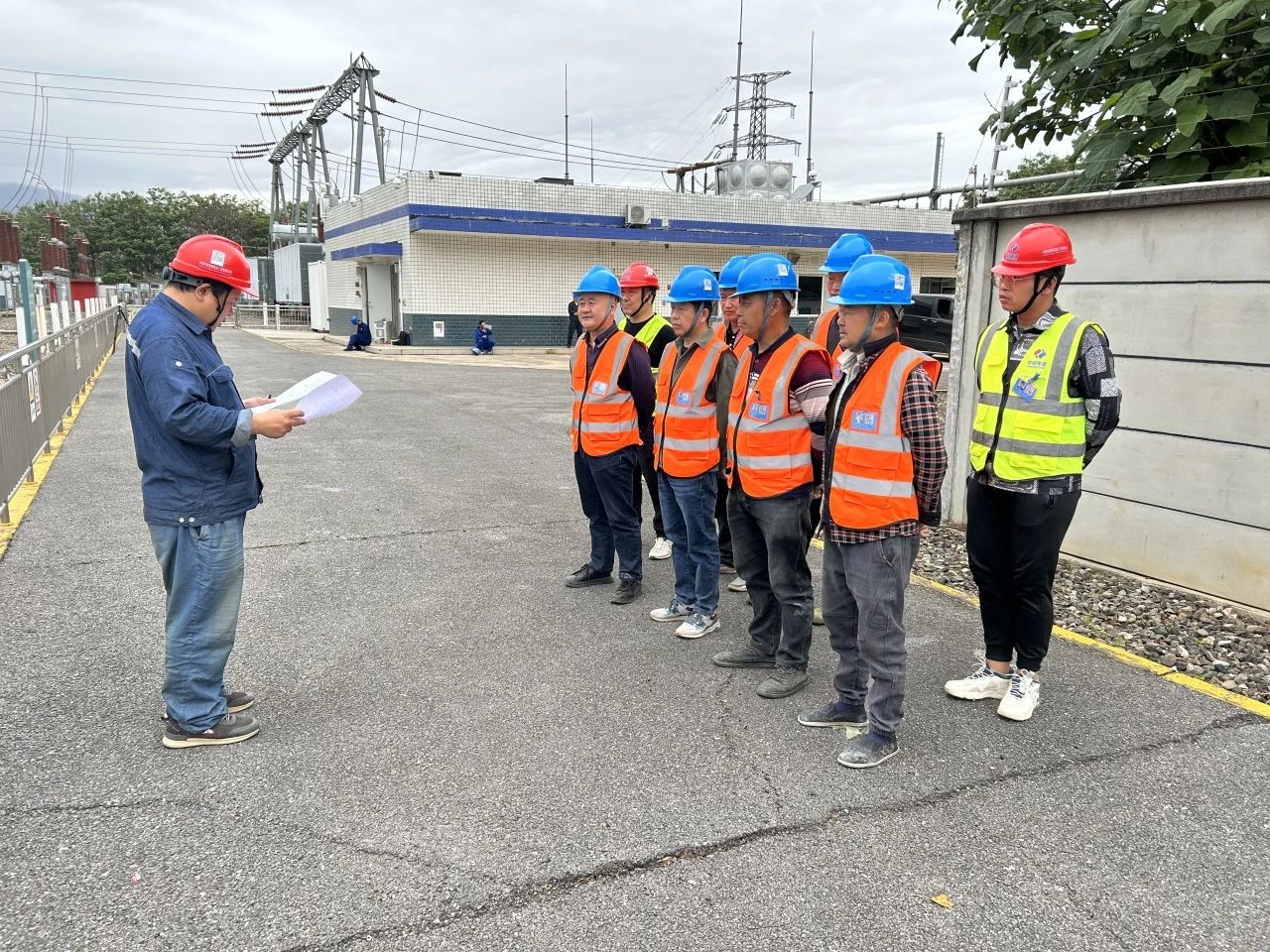

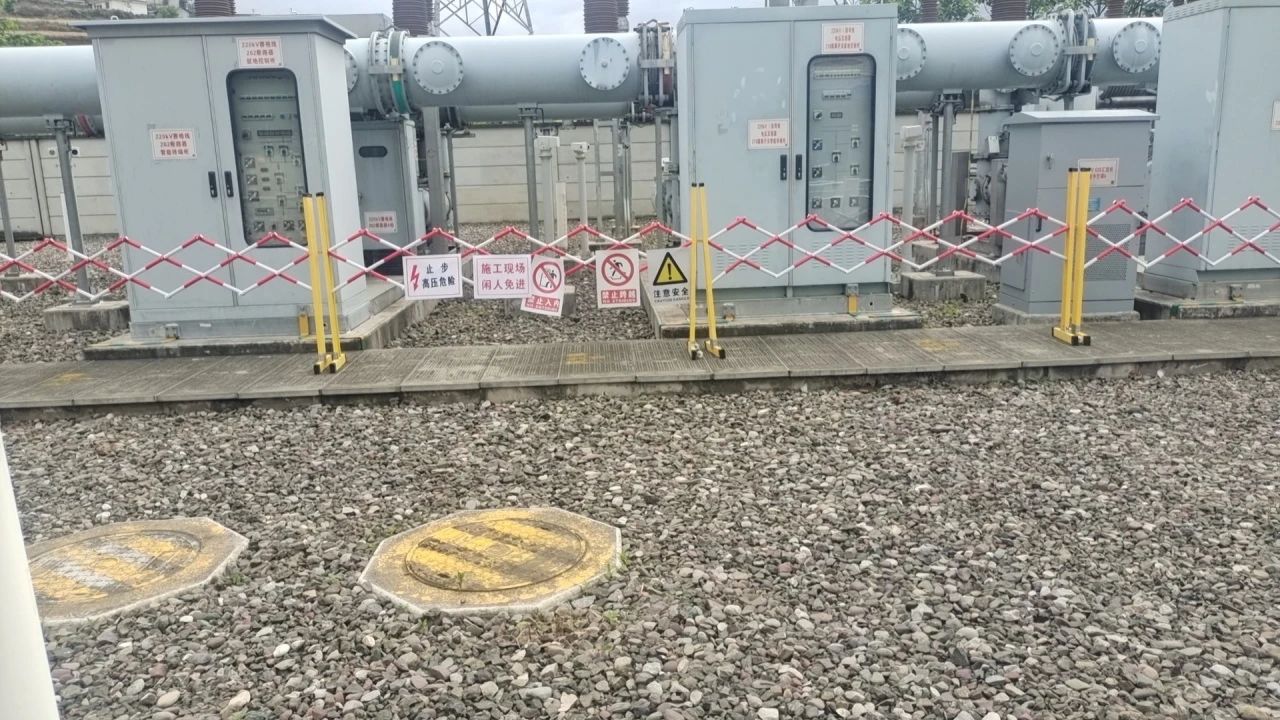

自2025年2月送出工程建设启动以来,项目稳步推进,建设内容涵盖了77座塔基与全长25.788公里的线路建设。此次间隔施工的核心任务包括:220kV场地空地预制舱的安装、预留265间隔GIS设备的部署、3台220kV电压互感器及3台220kV线路避雷器的安装、设备调试工作,以及线路与光纤的进站安装、汇控柜的安装、二次电缆的敷设等关键环节。其中,对侧间隔施工作为整个项目的核心环节,其推进情况直接关系到项目的整体进度,对整个工程能否按时完工起着决定性作用。

\

下一步,普格项目将以此为契机,全面加速项目进程,采取倒排工期、挂图作战的高效管理模式,确保每一步工作都精确到日、责任到人。项目团队将秉持高度的使命感和紧迫感,全力以赴投入到最后的攻坚战中,力求在每一个细节上都精益求精,确保项目在“5.30”关键节点顺利实现并网投产任务,为四川省迎峰度夏电力供应和经济社会发展贡献力量。
